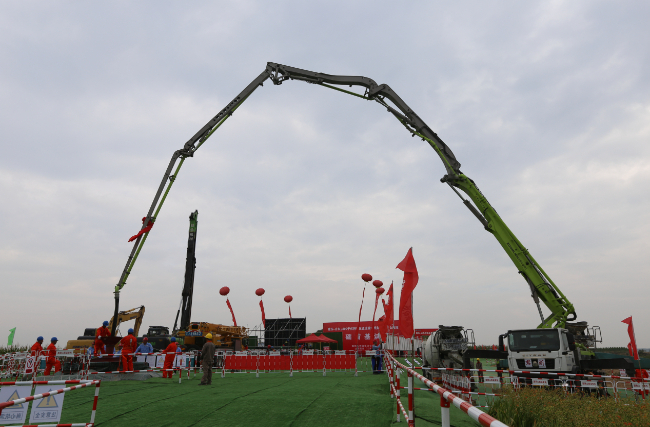

近日,陇东-山东±800千伏特高压直流输电线路工程(山西段)首基浇筑试点分别在洪洞县N1251、大宁县N0931、襄垣县N1613、屯留N1517四个标段的不同塔位同时启动,标志着该工程正式开工。

启动仪式上,国网山西建设分公司负责人表示,将紧盯关键环节,科学合理安排工期,严格落实“最小单元管控”模式,清单化管控、节点化推进,干出特高压建设的“山西特色”。
据了解,陇东-山东±800千伏特高压直流输电线路工程(山西段)是“十四五”电力发展规划的重点工程,是全国首条“风光火储一体化”送电特高压工程。这项工程起于甘肃陇东庆阳,落点山东泰安东平,设计输电容量800万千瓦,线路全长926公里,途经甘肃、陕西、山西、河北、山东5省。

此项工程预计将于2024年12月投运,届时可以促进甘肃优质风能、太阳能电力的外送与消纳,每年可为山东提供超过360亿千瓦时电量,减少二氧化碳排放约1490万吨,对持续巩固脱贫攻坚成果、促进能源清洁低碳转型具有重要意义。
据这个工程业主项目经理介绍,陇东-山东±800千伏特高压直流输电线路工程山西段线路总长约325.418公里,设计使用铁塔625基,线路途经临汾市、长治市2市11县(区),有4家施工单位参与施工。
下一步,国网山西建设分公司将持续优化创优管控模式,将工程建设四个阶段细分为21个工作流程、119项关键任务管控节点,对各项管控节点进行“三色”分级管理,安全优质高效完成工程各项建设任务。(张一龙 陈鹏义 张钰)
